吉林省全民健康数据中心系统及设备迁入工作圆满完成

时间:2020-05-04

       5月3日9时30分至4日凌晨2时10分,历经16小时40分的连续奋战,省卫生健康信息中心顺利完成了省全民健康数据中心机房系统及设备迁入工作。目前,各相关设备已完成优化部署,各信息系统运行稳定,委机关机房相关设备和信息系统迁移工作圆满完成。

       省卫生健康委高度重视此次系统迁移工作,高占东副主任到施工现场指挥调度,安排部署,要求要确保系统迁移工作安全有序进行,最大限度减少对各业务应用的影响,尽量缩短断网时间。

       因部分设备严重老化,省卫生健康信息中心多次召开专题论证会,审慎制定迁移方案和应急预案,科学合理安排迁移流程,逐件设备落实到位,明确分工、责任到人。

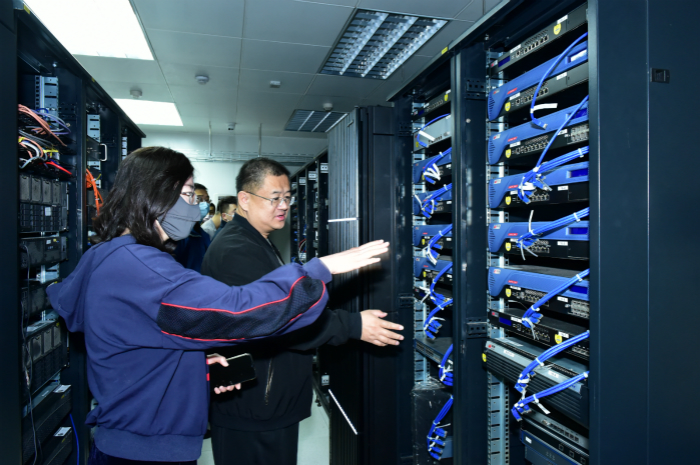

▲5月3日9时,信息中心在委机关机房再次核对待迁移设备。

       系统迁移是一项精密繁杂、技术要求高的工作,此次迁移涉及宏观人口、居民健康卡、卫生统计直报、老龄综合管理、DRGs等5个信息系统,硬件设备65台,涉及吉视传媒、联通、电信、移动等4家网络专线。特别是居民健康卡系统的迁移直接影响到全省198家二三级医院、884家基层医疗机构的业务运行,为了将业务影响控制到最低程度,断网和重启时间选择在夜间进行。中心各相关科室、业务系统承建单位、网络运营单位技术人员全员在岗,全力保障迁移工作平稳进行。

       省全民健康数据中心于2019年1月27日竣工验收,是省卫生健康委全民健康保障工程的重要建设项目之一。日前,奇安信集团旗下网神信息技术公司中标数据中心安全服务项目,为中心提供企业级网络安全技术、产品和服务,这次系统迁移就是按照该公司安全策略部署实施的。

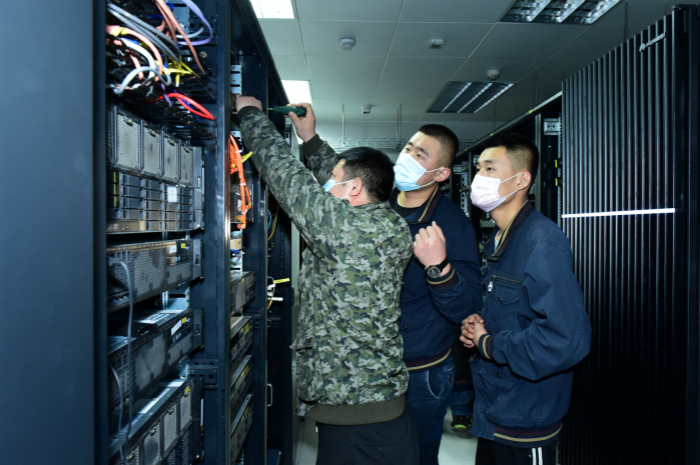

▲5月3日10时30分,第一台搬迁设备拆卸下架。

▲中心电子政务科与长春嘉诚公司技术工程师核对迁移设备清单。

▲长春嘉诚公司正在为迁移设备打包。

▲此次迁移设备中份量最重的屏蔽机柜在工程师的合力搬运下正迁出委机关机房。

       迁移前期,经过信息系统数据备份、网络专线迁移、光纤接入、设备关机、下电拆卸、打包装车等一系列环节,中心与搬迁承建商、网络运营商、系统运维商多次技术沟通,组织53名工程师现场参与搬迁,提供完备的技术支持和保障。
       迁移期间,虽遭遇风雨等恶劣天气,给设备装卸和运输带来一定困难,但全体工作人员发扬不怕苦、不怕累、连续作战的优良作风,确保车辆安全驾驶,保障设备平稳运输,为设备安装、调试等环节争取了宝贵时间。

       随着一台台设备在省全民健康数据中心机房的上架安装、开机配置和应用测试,随着各业务信息系统的顺利迁入和上线运行,圆满完成了迁入工作,实现了设备零损坏、系统零故障的目标。

▲5月3日14时,第一批迁移设备完好无损运输到省全民健康数据中心。

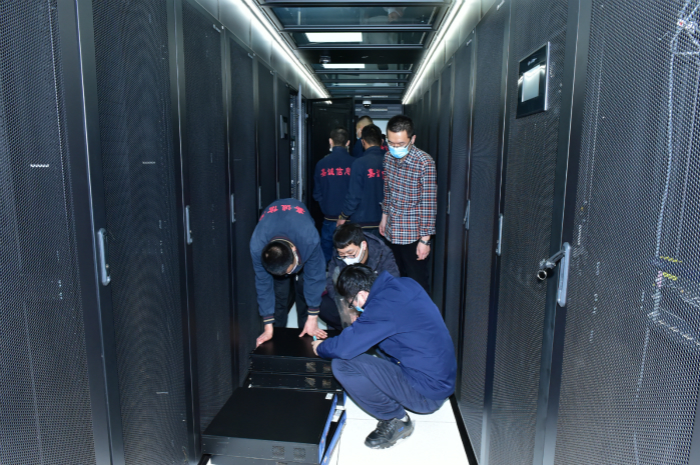

▲迁入设备准备上架安装。

▲5月4日凌晨2时10分圆满完成迁移工作,全体人员合影留念。

王秋月报道   张文政 孙咏 任国东摄影
